COSTO DE LA CONSTRUCCIÓN
Presentamos el PRECIO X M2 (§) semanal de la construcción al día lunes 14 de julio de 2025
4 MODELOS DE CONSTRUCCIÓN (haga click para mas detalles)
(§)Este PRECIO no incluye el terreno, ni los honorarios por proyecto y dirección. Tampoco cualquier tasa municipal por aprobación de planos ni cualquier otro gasto tarifario antes de comenzar la obra. Los materiales son valuados con precios promedio de la plaza (estos precios no incluyen el costo de la descarga en obra) y sus contratos tampoco contienen el IVA, que será liquidado al momento de la venta de las unidades de la obra. (EXPLICACIÓN AMPLIADA)
Nuestro índice «Dolmen» semanal de los lunes

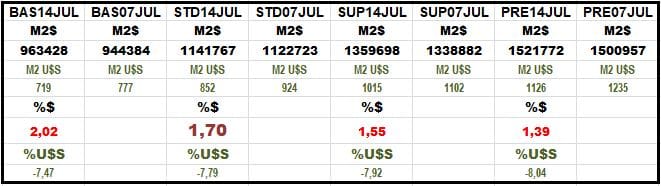

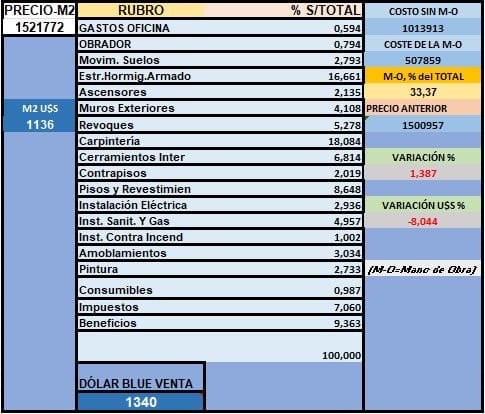

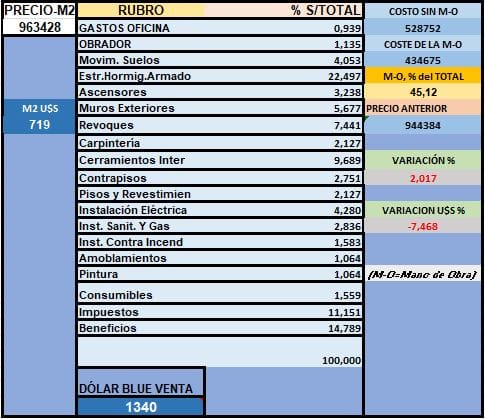

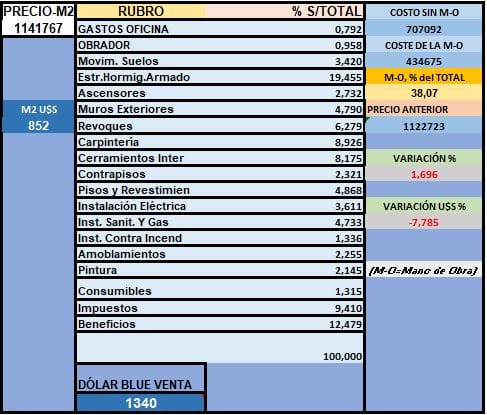

TABLA COMPARATIVA SEMANAL – 07/07/25 – 14/07/25
Las grandes variaciones del costo en DÓLARES del M2 se debe al gran aumento de la moneda internacional entre el mes de junio y el de julio. Recordamos que la semana anterior decidimos mantener el mismo costo que el 30-06 debido a que habíamos percibido un aumento mensual mayor que el real en %.
El próximo Número Semanal se publicará el Lunes 21 de julio de 2025
